RÉGIS

Méthode terrain + modèle Excel gratuit

Construire une matrice de suivi qui ne devient pas fausse au bout de trois semaines.

Une ligne par livrable. Des responsables identifiés. Des échéances qui ont une raison d’exister. Et surtout, aucune confusion entre document reçu, indice courant et validation.

Par Fabien Rigault · Publié le 1er septembre 2026
Télécharger le modèle Excel

La plupart des matrices documentaires commencent bien. Un fichier Excel propre, des couleurs, des filtres, une ligne par document attendu. Tout le monde est d’accord pour le tenir à jour.

Puis le chantier démarre vraiment. Les plans arrivent par email, un nouvel indice remplace le précédent, une entreprise modifie ses noms de fichiers, un document devient urgent mais personne ne change son échéance. Trois semaines plus tard, la matrice contient encore beaucoup d’informations. Plus personne ne sait lesquelles sont fiables.

« Une matrice qu’il faut remettre à jour après chaque envoi est déjà en retard. »

— Fabien Rigault

Une matrice utile ne doit pas seulement être bien présentée. Elle doit reposer sur des règles suffisamment simples pour survivre à la réalité du chantier.

La règle qui change tout

Avant de créer le tableau, définir ce qu’est un livrable.

La première erreur consiste à ouvrir Excel trop tôt. Avant de choisir les colonnes, il faut décider ce que représente une ligne.

Une ligne ne doit pas correspondre à un fichier reçu. Elle doit correspondre à un livrable attendu.

Un plan de fondations peut exister en plusieurs indices, être transmis en PDF et en DWG et recevoir plusieurs visas successifs. Pourtant, il reste le même livrable documentaire.

Si chaque fichier devient une nouvelle ligne, la matrice grossit à chaque diffusion et finit par compter les versions au lieu de suivre les documents attendus.

Une ligne correspond à un livrable. Ses indices, ses formats et ses validations constituent son histoire.

Si le PDF et le DWG sont deux livrables contractuellement distincts, ils peuvent faire l’objet de deux lignes. S’ils représentent deux formats associés du même plan, les compter séparément fausse la complétude.

Structure minimale

Les colonnes réellement nécessaires.

Une matrice devient rapidement illisible lorsque chaque participant ajoute ses propres colonnes. Une information que personne n’utilise ne mérite probablement pas d’être saisie.

ColonneUtilitéExemple
IDRéférence stable de la ligneGO-PLN-001
LotPérimètre contractuel004 – Gros œuvre
ÉmetteurEntreprise responsableEntreprise GO
PhaseÉtape du projetEXE
TypeNature du documentPlan
ZoneLocalisation concernéeBâtiment A
NuméroRepère documentaire1060
IntituléNom compréhensiblePlan de fondations
Date attendueÉchéance convenue15/09/2026
MotifRaison de l’échéanceDémarrage fondations
CritiqueNiveau d’attentionOui
RéceptionPrésence du documentReçu
Indice courantDernière versionC
ValidationÉtat du circuit de visaEn cours
CommentaireAction ou précisionAttente retour structure

Deux suivis différents

Reçu ne veut pas dire validé.

Le statut de réception et le statut de validation doivent rester séparés. Un document peut être arrivé sans avoir été examiné. Il peut aussi avoir été visé sur un ancien indice alors qu’une nouvelle version vient d’être diffusée.

Manquant

Le livrable est attendu, mais aucun document correspondant n’a été identifié.

Reçu

Le document est présent et rattaché à la ligne. Son examen peut ne pas avoir commencé.

Validation

Le circuit d’examen possède sa propre histoire, attachée au bon indice.

À lire aussi : gérer les indices successifs sans transférer artificiellement les anciens visas.

Des dates qui ont un sens

Fixer une échéance uniquement lorsqu’elle sert le chantier.

Attribuer une date à chaque ligne donne l’impression d’un suivi très précis. Une matrice remplie de dates théoriques finit pourtant entièrement rouge.

Une date doit être reliée à un événement concret : démarrage d’une activité, commande, fabrication, réunion de synthèse, contrôle ou remise d’un dossier.

Toutes les pièces n’ont pas besoin du même niveau d’attention. Les échéances doivent d’abord porter sur les livrables qui conditionnent une décision ou une intervention.

Nommer un responsable, pas seulement une entreprise

Il faut distinguer l’entreprise qui produit, la personne qui suit la remise et les intervenants qui examinent ensuite le document. Lorsque personne n’est clairement désigné, chacun pense que quelqu’un d’autre relancera.

La matrice dans la vraie vie

La réunion doit traiter les exceptions, pas relire toutes les lignes.

Une matrice tenue uniquement par son administrateur devient son fichier personnel. En réunion, le suivi doit se concentrer sur quatre groupes :

Critiques manquants

Échéances dépassées

Nouveaux indices à examiner

Lignes sans responsable

Le reste n’a pas besoin d’être commenté. Une bonne matrice raccourcit la réunion. Elle ne devient pas son ordre du jour complet.

Les causes d’échec

Sept erreurs qui détruisent une matrice.

01

Partir d’un modèle générique non vérifié

La matrice contient des documents inutiles et en oublie d’autres qui sont propres au chantier.

02

Créer une ligne pour chaque fichier

Les indices et les formats sont comptés comme de nouveaux livrables. Le taux de complétude ne signifie plus rien.

03

Mélanger réception et validation

Un fichier reçu passe en vert alors que personne ne l’a encore examiné.

04

Utiliser des statuts ambigus

« En cours » peut signifier en cours de production, d’envoi, d’examen ou de correction.

05

Fixer des dates sans raison opérationnelle

Tout finit en retard. Les véritables urgences disparaissent au milieu des alertes.

06

Ne pas désigner de responsable

La ligne reste attribuée à un lot abstrait. Personne ne relance réellement l’émetteur.

07

Ressaisir manuellement chaque réception

La matrice prend du retard dès que plusieurs documents arrivent en même temps.

Contrôle de fiabilité

Vingt lignes suffisent pour savoir si le tableau raconte encore la vérité.

  1. 1Sélectionner plusieurs lots et types de documents.
  2. 2Comparer l’indice indiqué avec le dernier fichier reçu.
  3. 3Vérifier que les manquants n’existent pas dans les emails ou la GED.
  4. 4Contrôler la date et le motif des échéances.
  5. 5Vérifier que le responsable indiqué est encore le bon.
  6. 6Distinguer le statut de réception du dernier visa.

Interpréter, pas seulement compter

13,5 % de complétude ne veut pas dire 86,5 % de retard.

Si l’opération démarre et que la majorité des documents est attendue plusieurs mois plus tard, un faible taux de réception est parfaitement normal.

À un instant du chantier pilote de Régis, la matrice affichait 104 livrables attendus, 14 reçus, 90 manquants et 5 en retard.

L’information utile n’était pas « seulement 13,5 % reçus ». C’étaient les cinq documents dont l’échéance était dépassée.

Cet instantané décrit l’état de cette affaire à une date donnée. Il ne mesure pas la performance générale de Régis.

Consulter le cas chantier anonymisé

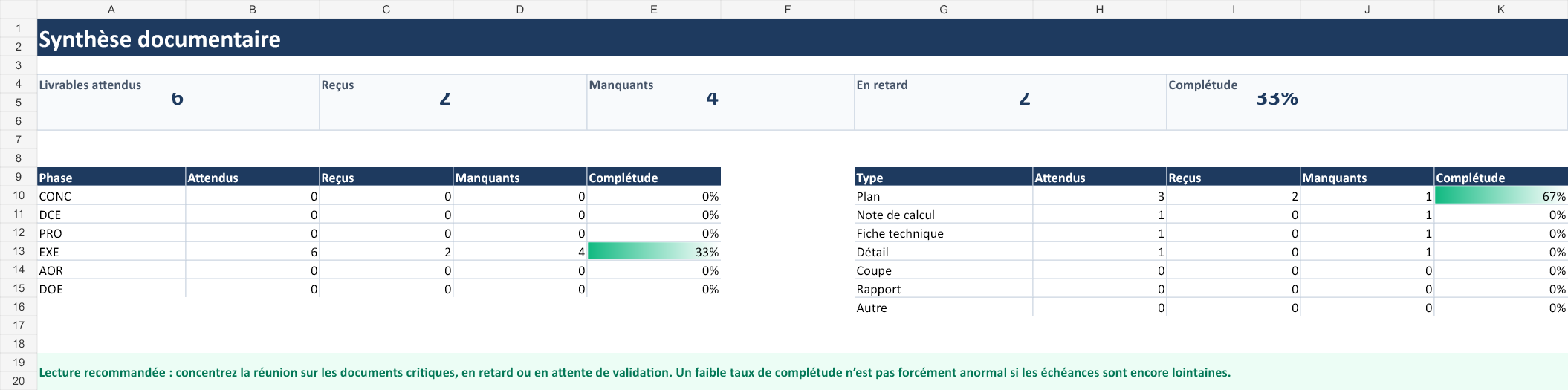

Aperçu de la feuille de synthèse du modèle Excel de suivi des livrables
Le modèle calcule les attendus, reçus, manquants, retards et taux de complétude par phase et par type.

Le fichier prêt à utiliser

Télécharger le modèle Excel.

Le classeur contient quatre feuilles : mode d’emploi, livrables attendus, synthèse et listes modifiables. Les formules restent visibles et auditables. Les exemples sont entièrement anonymisés.

Télécharger le modèle `.xlsx`

Aucune adresse email demandée.

Quand Excel atteint sa limite

La méthode vient d’abord. L’automatisation vient ensuite.

Excel reste pertinent pour préparer une liste, la vérifier et cadrer les attentes avec les entreprises.

Il atteint ses limites lorsque la mise à jour dépend de la ressaisie de chaque réception, de chaque nouvel indice et de chaque validation.

Régis reprend cette logique de matrice, puis la relie aux documents réellement intégrés dans l’affaire. Le fichier Excel devient la base initiale. Le suivi quotidien ne dépend plus d’une personne qui recopie les informations après chaque diffusion.

Voir comment Régis automatise la matrice

Questions fréquentes

Bien utiliser une matrice de suivi documentaire.

Une ligne doit-elle correspondre à un fichier ou à un livrable ?

Une ligne doit normalement correspondre à un livrable attendu. Ses indices, ses formats associés et ses validations constituent son histoire. Si plusieurs formats sont contractuellement distincts, ils peuvent toutefois faire l’objet de lignes séparées.

Quelle différence entre un document reçu et un document validé ?

Reçu signifie qu’un document correspondant au livrable a été identifié. Validé signifie qu’il a suivi le circuit d’examen prévu. Un document peut donc être reçu sans être encore visé.

Quelles colonnes sont indispensables ?

Au minimum : un identifiant, le lot, l’émetteur, la phase, le type, le numéro, l’intitulé, la date attendue, le statut de réception et le statut de validation.

Quand un livrable est-il en retard ?

Il est en retard lorsqu’il reste manquant après la date à laquelle il devait être reçu. Cette date doit correspondre à un besoin réel du chantier, pas à une échéance arbitraire.

Excel suffit-il pour suivre les livrables ?

Excel convient pour préparer la liste et démarrer le suivi. Il atteint ses limites lorsque chaque réception, chaque indice et chaque visa doit être recopié manuellement depuis les emails ou la GED.

Une matrice ne vaut que si elle raconte encore la vérité du chantier.

Commencez par une méthode propre. Lorsque la ressaisie devient le problème, regardons comment l’automatiser.

Voir Régis en démonstration
